Hier möchten wir sie über den aktuellen Stand des Neubaus der Feuerwehr Eisenbach informieren. Der Neubau wird über 3 Fahrzeughallen, einen Werkstattbereich, eine Schlauchwerkstatt mit Schlauchpflegeanlage, Umkleiden, einen Unterrichtsraum sowie Räume für die Jugendfeuerwehr und Wehrführung verfügen. Auch wird es einen Übungsturm für alle Einsatzkräfte der Feuerwehr Selters (Taunus) geben, an dem das Stellen von Leitern, das Abseilen (Selbstrettung) und auch eine Schachtrettung geübt werden kann.

September 2024

KW 37

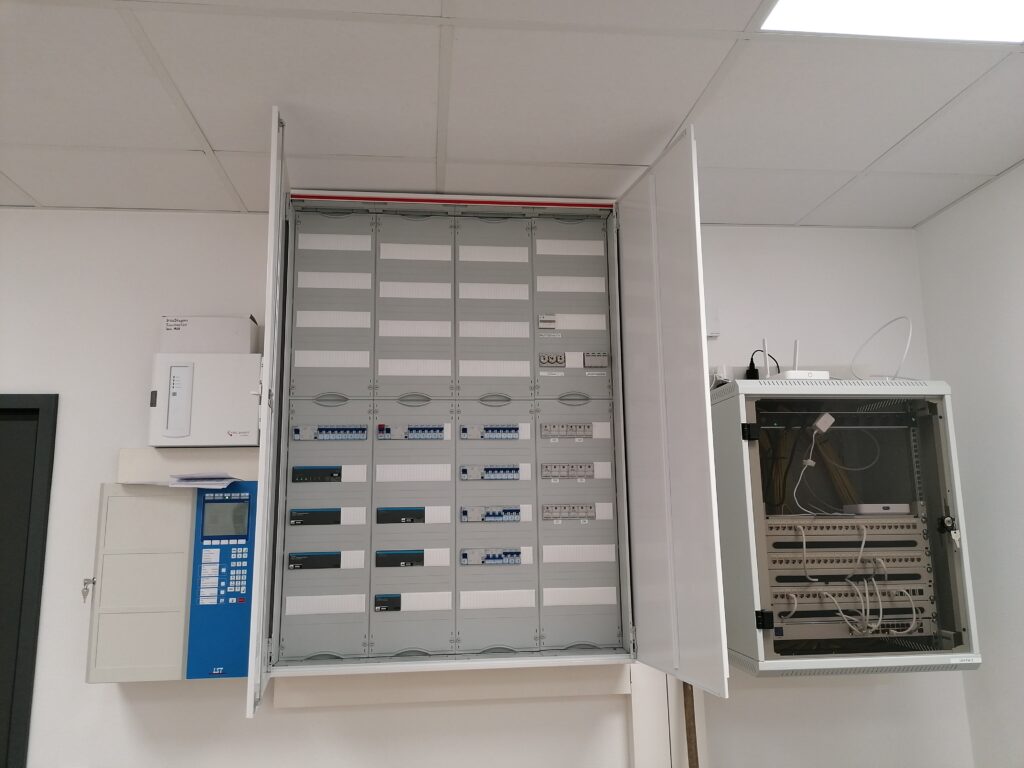

In der Fahrzeughalle gehen die Heizung- und Elektroinstallation gut voran.

Die Bodenplatte des Feuerwehrübungsturm wurde abgedichtet.

August 2024

KW 36

Im Erdgeschoss geht es weiter mit dem verlegen der Wasserleitungen.

Im Obergeschoss haben die Tapezier- und Malerarbeiten begonnen.

August 2024

KW 35

Die Übungsterrasse ist fertig und die Schachtringe für die Schachtrettungsübungseinrichtung am Feuerwehrübungsturm wurden gesetzt.

August 2024

KW 34

Der Estrich im Erdgeschoss muss jetzt trocknen, dazu wurde ein mobiles Heizgerät an die Fußbodenheizung angeschlossen.

In Eigenleistung durch die Feuerwehr Eisenbach wird jetzt 14 tagelang morgens, mittags und abends das Erdgeschoss gelüftet, um die Luftfeuchtigkeit zu reduzieren.

August 2024

KW 33

Wir haben jetzt Strom und Wasser im Gebäude.

Der Estrich im Erdgeschoss wurde verlegt.

KW 32

Mit dem verlegen der Platten auf der Übungsterrasse wurde begonnen, im Erdgeschoss wurde die Fußbodendämmung und die Fußbodenheizung verlegt.

Juli 2024

KW 31

Der Trockenbauer hat die Installationswände im Erdgeschoss verkleidet und die Stahlkonstruktion des Feuerwehrübungsturm wurde aufgestellt.

Juli 2024

KW 30

Es wurde mit der Rohrleitungsinstallation für die Heizung im Erdgeschoss begonnen, der Dachdecker ist dabei das Flachdach und die Übungsterrasse abzudichten.

Die Botenplatte ist fertig, wir warten jetzt mit Spannung auf den Feuerwehrübungsturm.

Juli 2024

KW29

Mit der Elektroinstallation in der Fahrzeughalle wurde begonnen und der Überflurhydrant wurde gesetzt.

Juli 2024

KW 28

Kanalbau- und Erdarbeiten gehe voran, das Fundament für die Wärmepumpe und die Bodenplatte für den Feuerwehrübungsturm wurden betoniert.

Juli 2024

KW 27

Der Koaleszenzabscheider für den Waschplatz wurde gesetzt, das Fundament für die Wärmepumpe und die Bodenplatte für den Feuerwehrübungsturm wurden vorbereitet.

Juni 2024

KW 26

Kanalbau- und Erdarbeiten im Außenbereich haben begonnen und im Erdgeschoss werden die Wasserleitungen gelegt.

Juni 2024

KW 25

In den Räumen des Obergeschosses wurde die Decke montiert und das Gerüst an der Fassade wurde abgebaut.

JUNI 2024

KW 24

Im Obergeschoss wurden die Entlüftungsleitungen für den Kanal verlegt und der Fassadenanstrich ist fertig geworden.

Jetzt kann das Gerüst abgebaut werden.

JUNI 2024

KW 23

Mit dem Fassadenanstrich wurde begonnen und das Feuerwehrhaus bekommt Farbe.

MAI 2024

KW 22

Der Estrich im Obergeschoss muss jetzt trocken werden, dazu wurde ein mobiles Heizgerät an die Fußbodenheizung angeschlossen.

In Eigeneleistung durch die Feuerwehr Eisenbach wird jetzt 14 tagelang morgens, mittags und abends das Obergeschoss gelüftet, um die Luftfeuchtigkeit zu reduzieren

MAI 2024

KW 21

Im Obergeschoss wurden die Rohre für die Fußbodenheizung und der Estrich verlegt.

KW 20

Der Rüttelboden in der Fahrzeughalle ist fertig und im Obergeschoss wurden die Wasserleitungen verlegt und die Montageelemente für die Toiletten montiert.

KW 19

Die Fliesenleger haben mit dem verlegen der Rüttelfliesen begonnen, der Trockenbauer hat die Leichtbauwand in der Umkleideherren eingezogen und die Werkstatt wurde gestrichen.

KW 18

Außenputzarbeiten sind fertiggestellt worden und wir warten hier jetzt nur noch auf den Anstrich.

Die Fahrzeughalle wurde gestrichen, hier können die Fliesenleger kommen und die Rüttelfliesen verlegen und die Photovoltaik Module sind auch montiert worden, es geht überall voran.

APRIL 2024

KW 17

Der Innenputz ist fertig!

Mit dem Außenputz geht es weiter und es wurde mit dem Oberputz begonnen.

April 2024

KW16

Die Verputzer geben kräftig Gas und mit dem Innenputz geht es gut voran.

April
KW 15

Die Außenputzarbeiten gehen gut voran, der Unterputz ist fertig und die Innenputzarbeiten haben begonnen.

April 2024

KW 14

Mit dem Außenputz wurde begonnen, es geht vorwärts.

März 2024

KW 13

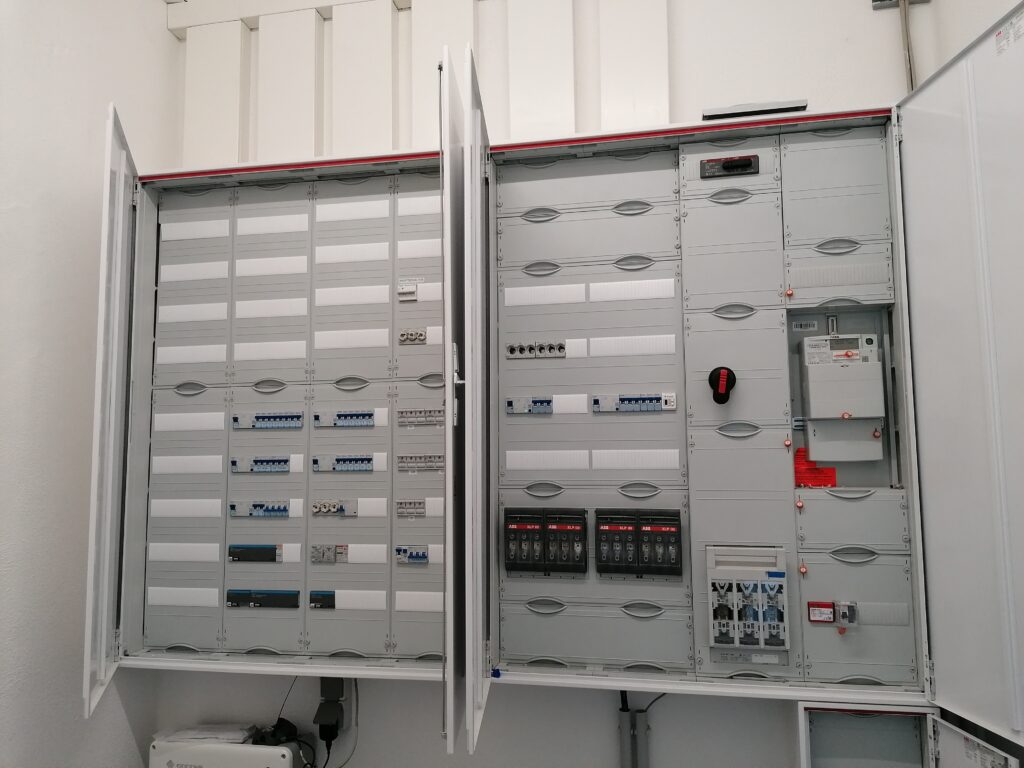

Die Elektroinstallation geht gut voran und es werden immer mehr Kabel.

März 2024

KW 12

Die Elektriker haben Kabelpritschen montiert und mit dem Kabelziehen begonnen. Die Brüstungsabdeckung der Übungsterrasse wurden angebracht.

März 2024

KW11

Im Außenbereich vor den Fahrzeughallen wurden die L-Steine gesetzt und im Inneren des Gebäudes die Fensterbänke eingesetzt.

März 2024

KW 10

Die Tore der Fahrzeughalle wurden montiert und die Werkstatträume sind verputzt worden.

März 2024
KW 9

Grund zum Feiern gab es am Freitag den 01.03.2024, ein halbes Jahr nach dem Spatenstich wurde das Richtfest gefeiert.

Februar 2024
KW8

Die Elektriker haben mit ihrer Arbeit begonnen, die ersten Schlitze sind geklopft, die ersten dosen sind gesetzt und die Feuchtigkeitsisolierung der Bodenplatte ist so weit abgeschlossen.

Februar 2024
KW 7

Die Außentüren wurden eingebaut, mit dem Setzen der Außenfensterbänke und mit der Feuchtigkeitsisolierung der Bodenplatte wurde begonnen.

Februar 2024

KW 6

In der Fahrzeughalle wurde der Innenputz angebracht.

Februar 2024

KW5

Die Arbeiten im Inneren haben begonnen und die ersten Fallrohre wurden verlegt.

Januar 2024

KW 4

Das Wetter ist wieder besser, die Fenster im 1.OG wurden eingesetzt und mit den Innenarbeiten kann jetzt begonnen werden.

Dezember 2023 / Januar 2024

KW 52 / KW 1 / KW 2 / KW 3

In den letzten vier Wochen hat die Baustelle wegen den Feiertagen und der Witterung geruht.

Dezember 2023

KW 51

Die Fenster im Erdgeschoss wurden eingesetzt und in Eigenleistung durch die Feuerwehr Eisenbach wurde der Rohbau vom darin befindlichen Regenwasser befreit.

KW50

Der Dachdecker war da, das Dach ist drauf, es müssen noch die Kantenwinkel rundherum angebracht werden. Der Kran wurde abgebaut und wir warten jetzt auf die Fenster.

KW 49

Die Zimmerarbeiten sind abgeschlossen und der Spengler hat die Regenrinnen schon angebracht.

Wir warten jetzt auf den Dachdecker.

KW 48

Trotz dem schlechten Wetter hat der Zimmermann mit dem Aufschlagen der Balken auf der Fahrzeughalle begonnen.

November 2023

KW 47

Die Mauerarbeiten sind abgeschlossen, der Zimmermann hat am Obergeschoss schon die Balken der Dachkonstruktion aufgeschlagen und die Trapezbleche fürs Dach liegen bereit.

KW 46

Die Maurerarbeiten an der Fahrzeughalle sind so weit abgeschlossen und der Ringanker fürs Dach ist betoniert.

Der Zimmermann kann kommen und Aufmaß nehmen.

KW 45

Nach dem die Mauerarbeiten am Obergeschoss dem Ende zugehen, machen die Mauerarbeiten an der Fahrzeughalle große Fortschritte.

KW 44

Der Ringanker fürs Dach des Obergeschosses ist betoniert und die Maurer sind dabei die Zwischenwände zu mauern.

Oktober 2023

KW 43

Die Mauerarbeiten am Obergeschoss machen große Fortschritte und das Gerätehaus nimmt langsam Gestalt an.

KW 42

Die Treppe wurde fertig gestellt und die Decke betoniert. Die Mauerarbeiten für das Obergeschoss haben begonnen. Es geht mit großen Schritten voran.

KW 41

Zack… schon ist das Erdgeschoss so gut wie fertiggestellt. Nächste Woche kann dann schon die Decke gegossen werden. Wenn das geschafft ist, gibt´s auch mal Bilder von innen…

KW 40

Die Vorbereitungen für die erste Decke laufen auf Hochtouren, die Bausprießen und Holzschalungsträger werden in Stellung gebracht und das Baugerüst steht. Jetzt warten wir mit Spannung auf die erste Decke.

September 2023

KW 39

Zwei Wochen später stehen schon die Außenwände. Wir sind gut im Zeitplan und hoffen das es so bleibt…

KW 38

Die Maurer geben kräftig Gas und die Maurerarbeiten gehen gut voran

KW 37

Deutlich kann man den Fortschritt auf der Baustelle und die zukünftige Raumaufteilung im Erdgeschoss erkennen. Hoffentlich haben wir gut geplant und die Räume groß genug dimensioniert…

KW 36

Die Bodenplatte ist gegossen und die Maurer haben begonnen die ersten Steine zu mauern.

August 2023

KW 35

Am Donnerstag den 31.08.2023 fand der offizielle Spatenstich statt. Einen Bericht darüber gibt es hier:

Foto: Klaus-Dieter Häring – NNP

https://www.mittelhessen.de/lokales/kreis-limburg-weilburg/selters/ein-zukunftsweisender-bau-fuer-die-kameraden-in-selters-2832730

KW 34

Die Schalung der Bodenplatte ist fertig gestellt und die Bewährung wird eingebaut. Es geht gut voran 💪🏼

August 2023

KW 33

Die Schalungsarbeiten für die Bodenplatte gehen gut voran.

August 2023

KW 32

Der Kran steht und die Vorbereitungen für die Bodenplatte laufen.

Juli 2023

KW 30

Nachdem 2017 das Grundstück als neuer Standort für das Gerätehaus der Feuerwehr Eisenbach festgelegt wurde, ging es im Juli 2023 endlich los.

JULI 2023

KW29

Die Bagger sind jetzt da, es kann losgehen.

JULI 2023
KW 28

Es soll endlich mit dem Bauen angefangen werden, mit Spannung warten wir auf den Bagger.

Februar 2023
KW 7

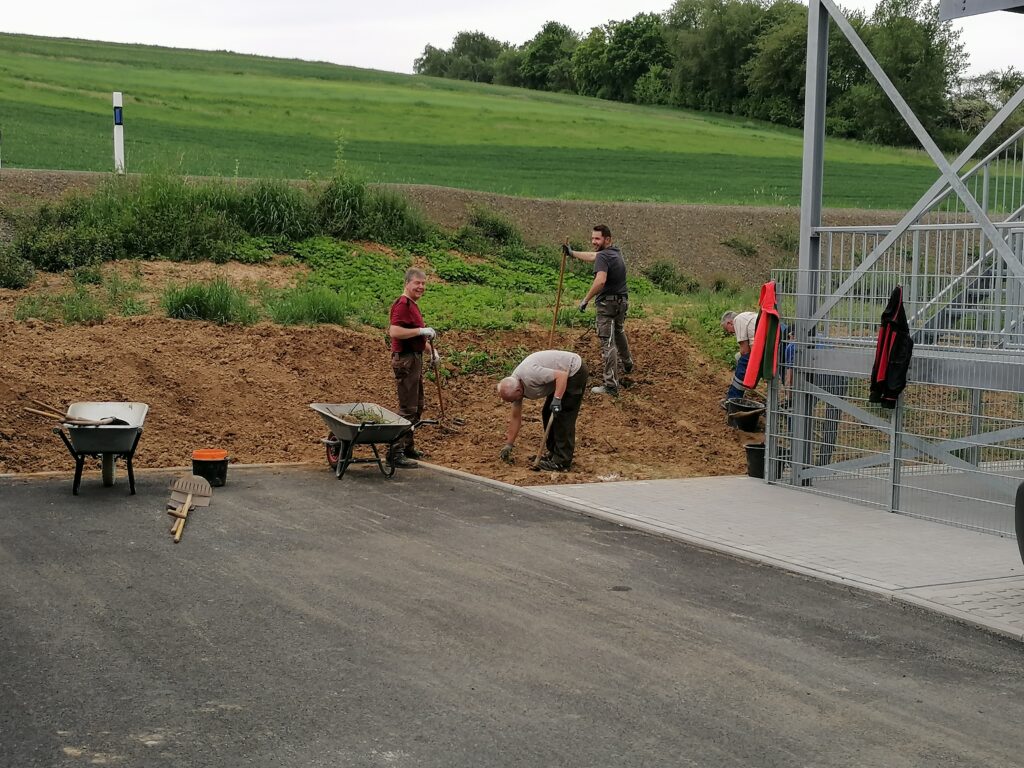

Erste Aktivitäten auf dem Baugelände, die Rodungsarbeiten wurden in Eigenleistung durch die Feuerwehr Eisenbach durchgeführt.
